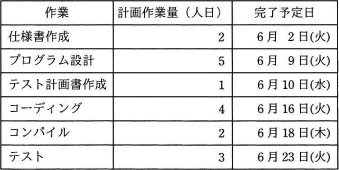

表は、1人で行うプログラム開発の開始時点での計画表である。6月1日に開発を開始し、6月11日の終了時点でコーディング作業の25%が終了した。6月11日の終了時点で残っている作業量は全体の約何%か。ここで、開発は、土曜日と日曜日を除く週5日間で行うものとする。
30
47
52
53
『情報処理過去問.com』からiPhoneアプリがリリースされました!!

正解

解説

まず全体の工数を求めます。
2+5+1+4+2+3=17(人日)

次に完了済みの工数を求めます。
コーディングの25%が完了しているので
4×0.25=1(人日)

完了済みの工数は
2+5+1+1=9(人日)

残作業量は
17-9=8(人日)
となります。

よって、残作業量の割合は
8÷17≒0.47(%)
となります。
