午前問43

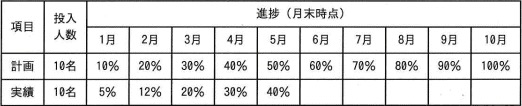

10か月で完成予定のソフトウェア開発プロジェクトにおいて、投入人数及び月末時点での進捗は表のとおりである。プロジェクトの立ち上がりで効率が悪かったことから、5月末時点の進捗が計画の50%に対して40%であった。4月以降の生産性が維持できるとすると、開発期限厳守のためには6月以降に必要な追加人員は最低何人か。ここで、追加人員の生産性は、既に投入済みの人員の4月以降の生産性と同じとする。

| 1 | |
| 2 | |
| 5 | |
| 12 |
『情報処理過去問.com』からiPhoneアプリがリリースされました!!
正解
- イ
