科目A問41

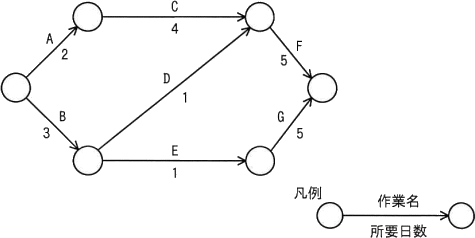

次のアローダイアグラムに基づき作業を行った結果,作業Dが2日遅延し,作業Fが3日前倒しで完了した。作業全体の所要日数は予定と比べてどれくらい変化したか。
3日遅延
1日前倒し
2日前倒し
3日前倒し
『情報処理過去問.com』からiPhoneアプリがリリースされました!!

正解

解説

クリティカルパスとは、プロジェクトの完成のために絶対に遅らせてはならない工程の組み合わせのことです。言い換えるとプロジェクトの開始から終了までの工程の組み合わせの最長経路のことで、
アローダイアグラムを使用して表されます。

まず当初予定のクリティカルパスをそれぞれ計算すると

A→C→F
2+4+5=11(日)

B→D→F
3+1+5=9(日)

B→E→G
3+1+5=9(日)

よって当初の所要日数(クリティカルパス)は11日となります。

次に、作業Dが2日遅延し、作業Fが3日前倒しになった場合の新しい日数は
D=1+2=3(日)
F=5−3=2(日)
となります。

この条件で再計算すると

A→C→F
2+4+2=8(日)

B→D→F
3+3+2=8(日)

B→E→G
3+1+5=9(日)

よって変更後のクリティカルパスは9日となります。

当初11日から9日になったため、作業全体は2日前倒しとなります。
